KNOWLEDGE / 2026.10.21
系統用蓄電池の工事費負担金と支払時期 保証金・分割払いを資金計画で確認

目次
- 1 工事費負担金は設備代と分けて確認する
- 2 回答書の概算を確定額として扱わない
- 3 支払いは原則として工事着手までに一括
- 4 分割払いは条件を満たす場合の協議事項
- 5 系統用蓄電池の初回支払額と適用日を読む
- 6 保証金は負担金との関係まで照合する
- 7 支払日と融資実行日を同じ表に置く
- 8 支払い前に回答書 契約 請求をそろえる
- 9 支払条件が分かる案件から検討を進める
系統用蓄電池の工事費負担金は、金額だけでなく、いつ、誰に、どの条件で払うかまで確認したい費用です。接続検討の回答書に金額があっても、それだけで最終負担額や支払日が決まったとは限りません。設備代や土地代と支払いが重なると、事業の売上が入る前に必要な資金が増えます。
この記事では、独立した系統用蓄電池を取得・開発する法人の経営者、財務・事業開発担当者に向けて、工事費負担金の支払時期、契約申込み時の保証金、分割払いの条件を整理します。制度の一般的な扱いと、個別案件の契約・請求書で確かめる事項を分け、社内稟議と資金計画へ落とし込む方法を解説します。
1 工事費負担金は設備代と分けて確認する
工事費負担金は、系統への連系等に必要な工事について、契約に基づいて負担するお金です。蓄電池や電力を変換するPCSの購入代、構内の施工費、土地の購入・賃借費を、そのまま指す言葉ではありません。EPCと呼ばれる設計・調達・建設の契約がある場合も、その見積もりに何が含まれるかを別に確認します。
まず、一般送配電事業者等への工事費負担金、契約申込み時の保証金、設備・施工の代金、土地に関する支払いを区分してください。窓口が同じ販売会社でも、最終的な支払先や契約上の負担者が同じとは限りません。「連系費込み」「一式」という表示は、内訳と対象範囲を聞いてから比較します。
完成済み設備を買う場合と、接続手続きが途中の案件を買う場合でも確認点が変わります。販売価格に負担金が含まれるのか、売主が立て替えた分を精算するのか、取得後に買主が払うのかを、売買契約と送配電側の資料で照合します。資料がないまま支払済みと判断しないことが大切です。

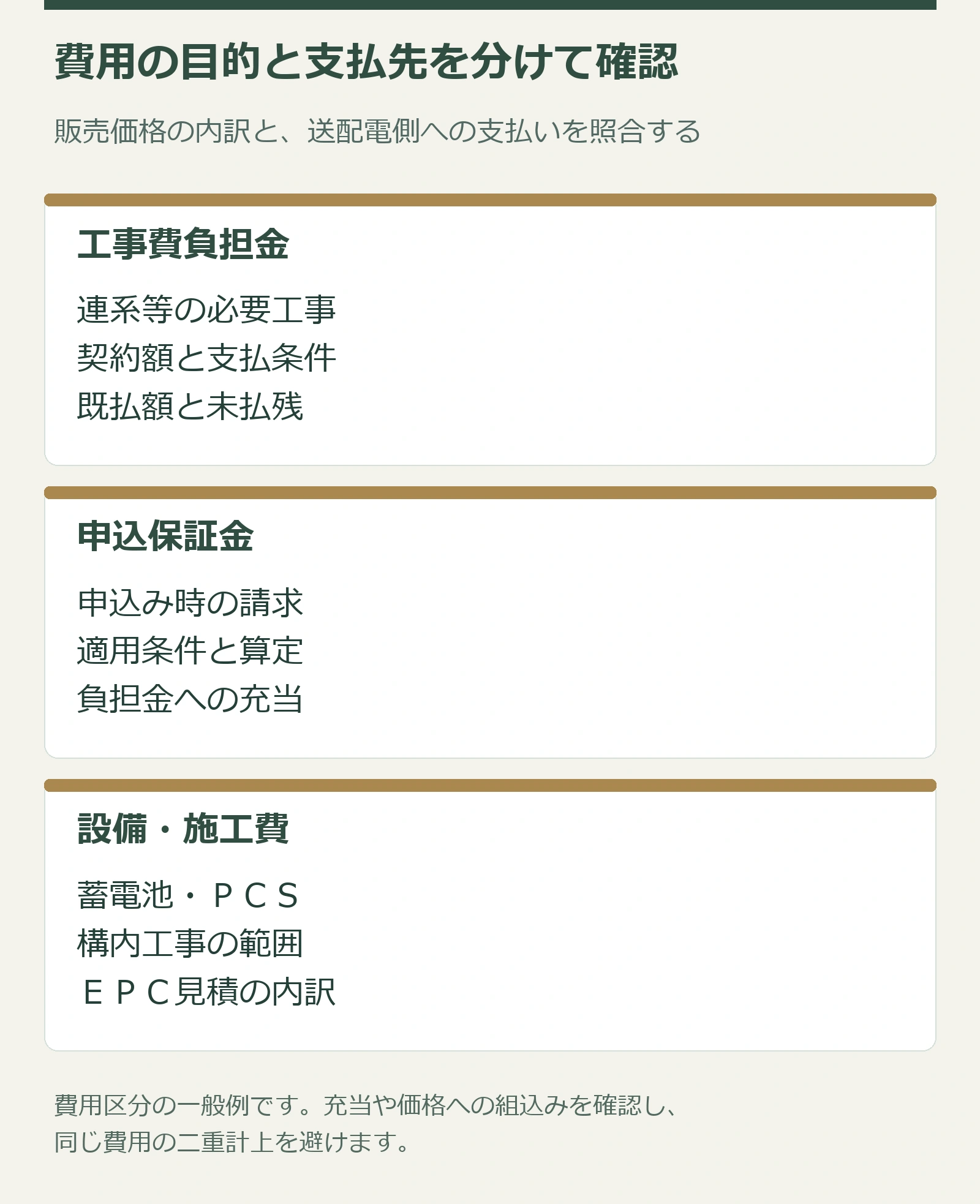

図1 費用の区分を確認するための一般例です。実際の請求先・充当方法・販売価格に含まれる範囲は個別資料で確認します。
図の費用をすべて足せば初期費用になる、という意味ではありません。保証金の充当や販売価格への組込みを確認し、同じお金を二重に計上しないための整理です。
2 回答書の概算を確定額として扱わない
電力広域的運営推進機関の系統アクセス案内では、接続検討の回答内容に、工事費負担金概算と内訳・算定根拠、所要工期、前提条件などを挙げています。一方で、他の申込みによる系統条件の変化や、契約申込後の現地調査・地権者との協議により、工事費や工期が変わる可能性も示しています。
回答書を受け取った段階では、金額がどの設備条件と工事内容に基づくかを読みます。出力を表すkW・MWと、蓄電容量を表すkWh・MWhを区別し、検討時の設備仕様と取得予定の設備が一致するか確認してください。仕様や申込内容に変更がある場合は、必要な手続きも送配電側へ確認します。
見積書や収支計画に負担金を転記するときは、回答日、税込・税別、概算か契約額か、追加確認が必要な条件を並べます。比較する案件の一方が古い概算、他方が契約後の金額では、数字の大小だけを比べても判断できません。最新の契約書・支払案内へ更新できるかが確認点です。
接続検討回答は系統連系の確約でもありません。手続き全体はENERGY BANKの接続検討解説も参照し、回答書の入手と連系承諾、工事費負担金契約、工事完了を別の段階として把握しましょう。
3 支払いは原則として工事着手までに一括
広域機関の案内では、一般送配電事業者等と工事費負担金契約を締結し、原則として連系等に必要な工事の着手までに一括して支払う扱いです。設備が完成した後や、市場で収益が発生してから払えばよいとは読めません。資金計画では、連系前に必要となる支出として時期を確認します。
ただし、一般的な工程の説明だけで、個別案件の振込日までは確定できません。工事費負担金契約、請求書、支払案内をそろえ、期限、振込先、対象工事、支払後に進む工程を確認します。資料間で金額や日付が違う場合は、どちらが現行の条件か説明を受け、口頭の回答だけで処理しないようにしてください。
また、入金した日と工事が始まる日は同じとは限りません。広域機関は、詳細設計、資材発注、工事着手を工事実施の説明に挙げています。用地や工事調整など、案件で残っている条件を確認し、支払いを済ませれば直ちに連系できるという前提を置かないことが重要です。
買主が販売会社へ払う日と、申込者が送配電事業者等へ払う日も分けます。取得代金に負担金が含まれる案件では、払込記録、受領した相手、未払いの残額を確認し、買主からの支払いが何の債務を精算するのか明確にします。
4 分割払いは条件を満たす場合の協議事項
広域機関の支払条件変更の考え方は、連系等に必要な工事が長期にわたる場合について、工程の切り分けを検討し、必要費用をその都度前払いする分割払いを示しています。長期の例には、複数年にわたり主要設備の資材発注が伴う場合等が挙げられています。
この資料は、工事設計や発注などを切り分けても工事費等が増加しない範囲で検討することや、分割が困難なら理由を示すことも記載しています。したがって、投資家が希望すればすべての案件で自由に回数を選べる、という仕組みではありません。資金を調達できる見込みだけでなく、送配電側との協議結果を確認します。
分割が可能と説明された場合は、対象工事、各回の支払額と期限、支払いに対応する工程を、契約と工程表で照合してください。支払時期が後ろになることと、費用の総額が減ることは別です。土地代や設備の発注金が先に必要なら、それらも同じ資金計画に並べます。

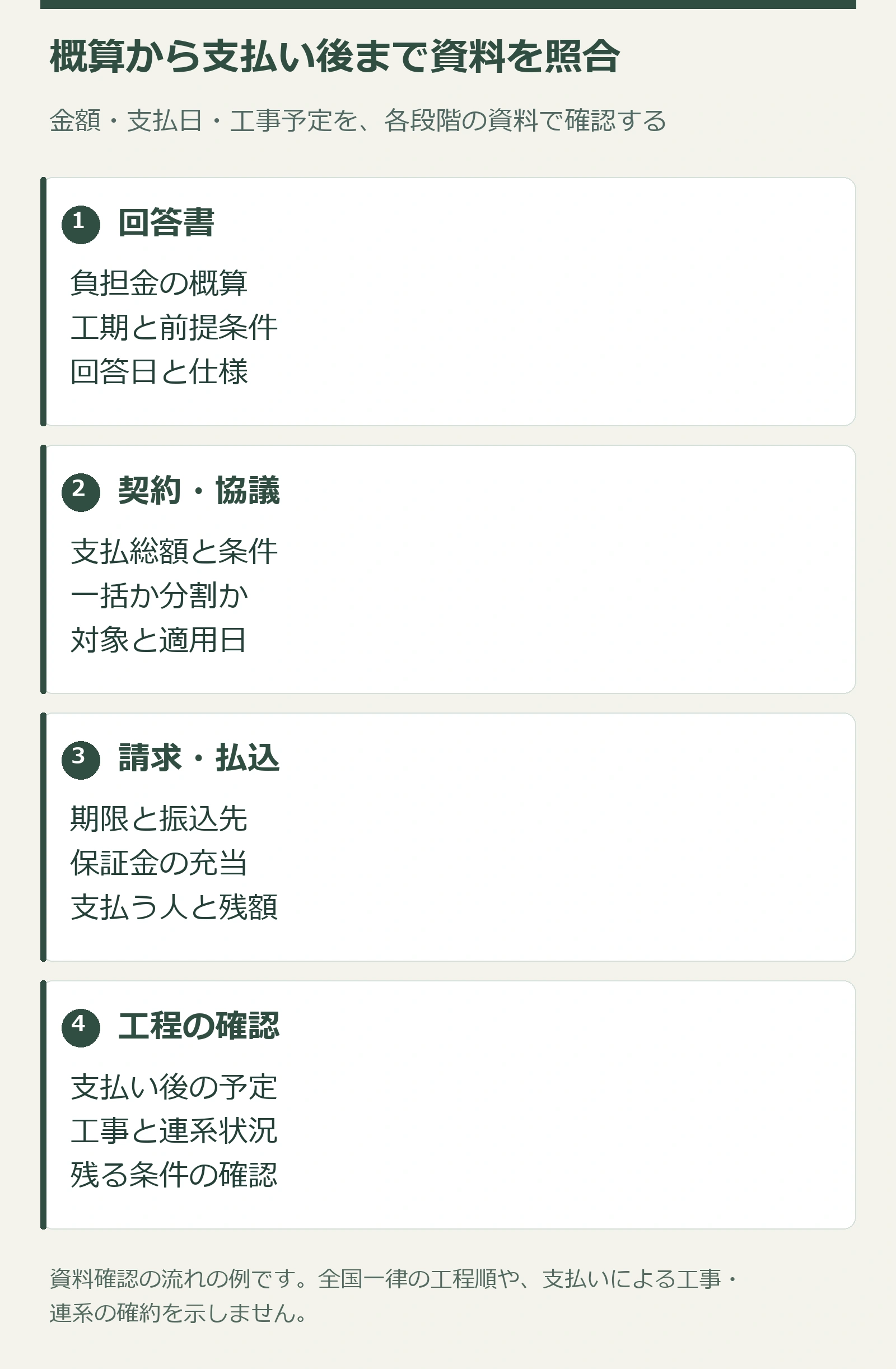

図2 資料を確認する流れの例です。全国一律の工程順や分割払いの承認を示すものではありません。
図は、支払条件と工程の対応を確認するためのものです。実際の手続きや工事予定は、連系先の案内と案件の契約に基づいて確かめます。
5 系統用蓄電池の初回支払額と適用日を読む
2026年3月18日更新の同資料では、系統用蓄電池の分割払いの初回支払額は、工事費負担金総額の50%以上としています。工程ごとの分割による初回支払額が50%を超える場合は、その額です。「半額だけ用意すれば必ず工事が進む」とは解釈できません。
この取扱いの適用開始は、2026年4月1日以降に一般送配電事業者・配電事業者が契約申込みを受領する案件です。資料の更新日、適用開始日、自分の案件の受領日を区別してください。今日販売されている案件というだけで、どの扱いが適用されるかを決めないようにします。
対象となる蓄電池の考え方と、その判定を各エリアの一般送配電事業者等が行う旨も記載されています。この記事は独立した系統用蓄電池を対象にしていますが、他の電源や需要と併設する場合は、名称だけで対象外・対象と判断せず、設備の構成を示して確認します。
取得を検討する側は、契約申込みの受領状況、分割協議の結果、初回支払額の算出根拠を資料で求めます。売主の説明と実際の申込者への回答が一致しているかを確かめ、承継や名義変更が必要なら、その手続きと支払義務の整理も確認してください。
6 保証金は負担金との関係まで照合する
広域機関の系統アクセス案内では、契約申込みに際して保証金が必要となり、申込内容と入金を確認した後に検討等を行う流れを示しています。接続検討の検討料、契約申込みの保証金、工事費負担金は、請求の目的と段階が異なるお金です。
同機関の保証金の算定方法では、発電設備等の契約申込みにおける系統用蓄電池の保証金を、接続検討回答の工事費負担金概算の税込額に10%を掛けた額とし、千円未満を切り捨てます。この取扱いも2026年4月1日以降の契約申込受領案件から適用です。接続検討が不要な申込みは概算を0円とする注記もあるため、率だけを取り出して全案件へ当てはめず、対象の申込みと請求内容を確認します。
保証金については、適用される算定方法、請求額、払込期限、工事費負担金への充当や返還の扱いを確認します。資金計画では、保証金をいつ払い、その後どの請求で考慮されるかを追います。保証金と負担金を機械的に全額加算したり、将来の充当を確認せず初回支出から差し引いたりすると、必要資金を誤るおそれがあります。
すでに保証金を払った案件を取得する場合は、誰がいくら払ったかを払込記録で確かめます。その金額を取得価格に含むか、別途精算するか、送配電側での扱いを引き継げるかを、売買と申込手続きの双方で確認してください。売主が払ったという説明だけでは、買主の負担まで確定しません。
計画変更や取下げも、返還条件を確認せずに判断しないようにします。返還される時期と金額を未確定のまま資金の戻りとして扱わず、適用される条件を資料に残します。
7 支払日と融資実行日を同じ表に置く
資金計画には、負担金の支払いだけでなく、土地、設備、施工、融資に関する支払いと入金予定を日付順に並べます。送配電側の請求額が分かっても、その期日に現金を用意できるとは限りません。金融機関の融資実行条件と、支払先が求める期限を別々に確認します。
たとえば、融資の実行前に支出が必要なら、自己資金や別の資金手当ての要否を検討します。これは特定の融資商品を推奨するものではありません。利用する融資の契約と審査状況を確認し、未承認の借入れを確定した入金として置かないための確認です。
予定が変わった場合も見ます。工期の延長で売上開始が遅れても、土地や借入れなどの支出が同じように後ろへ動くとは限りません。負担金や設備代の増額、融資実行の遅れについて、どの前提が変わると資金が不足するかを確認してください。
市場での売上、費用を控除した利益、保有法人の手元資金、出資者への分配は別の数字です。連系前の支払いを、将来の売上総額だけで賄えると判断せず、実際の入出金と契約上の負担主体に戻って検討します。財務部門は借入契約と支払予定を、事業部門は工程と接続資料を確認し、稟議では同じ前提の資金繰りを共有します。

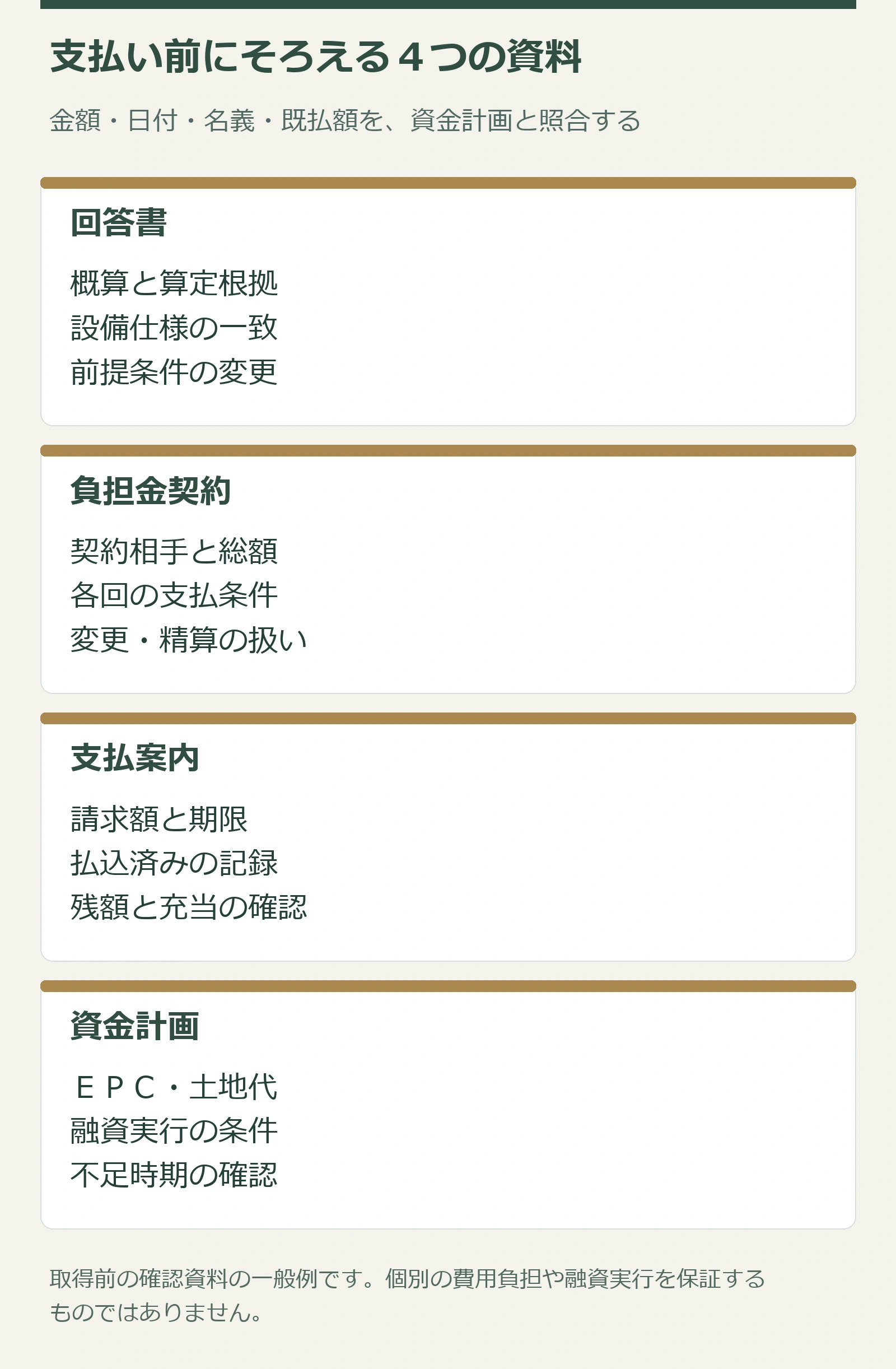

8 支払い前に回答書 契約 請求をそろえる
案件比較では、最新の接続検討回答書と申込状況、連系承諾の状況、工事費負担金契約、支払案内と払込記録をそろえます。そのうえで、EPC見積書、設備・土地の契約、取得価格の内訳、資金計画と照合してください。未取得の資料は未確認として残します。

図3 取得前にそろえる資料と質問の一般例です。個別の負担額や融資の成立を保証するものではありません。
比較表には、金額、税込・税別、支払日、支払う人、受領する相手、含まれる工事、充当の有無を記載します。回答の根拠になった資料名と日付も残すと、概算が更新されたときに差を追いやすくなります。数字のない欄を、ほかの案件の条件で埋めないようにしましょう。
資料の提出を依頼するときは、「負担金はいくらですか」だけでなく、「現在の金額の根拠はどの契約か」「残額は誰がいつ払うか」「取得価格にどこまで含むか」と聞きます。説明と資料が一致する案件から比較を進めることが、支出の見落としを減らす方法です。
契約の支払総額、保証金の充当額、今回の請求額は、一つの計算として説明してもらうと確認しやすくなります。別の会社に同じ費用を支払う記載があれば、立替分の精算なのか、別の工事なのかを確かめます。資料を持っている人と支払いを承認する人が異なる場合も、回答と証拠が担当者間で共有されるようにし、未回答事項を契約前の確認一覧に残してください。
9 支払条件が分かる案件から検討を進める
系統用蓄電池の工事費負担金は、概算額、契約額、保証金、各回の支払額を区別して読むことが重要です。原則の一括払いと、条件付きの分割払いを分け、適用日と実際の契約内容を確認しましょう。費用を小さく見せる説明より、支払う根拠と時期が資料で分かることが判断材料になります。
ENERGY BANKの物件比較の確認項目も使い、設備仕様、接続状況、取得対象、運用契約、長期の費用計画をそろえてください。負担金だけを見ず、取得前から運転後までの資金の流れにつなげて検討します。
法人でENERGY BANKの案件を検討する際は、回答書、負担金契約、支払済みの記録、未払額と資金計画を確認し、取得する法人と支払いを承認する担当を明確にして比較してください。土地・設備・施工などの相談は、ENERGY BANKの問い合わせページから行えます。手元の資料と未確認の項目を具体的に伝えることが、次の確認を進める出発点になります。
参考・出典
電力広域的運営推進機関「送配電等業務指針第103条第3項に基づく「工事費負担金の支払い条件の変更に応じる」場合の考え方について」
電力広域的運営推進機関「保証金の返還に関する「正当な理由」について」
東京電力パワーグリッド株式会社「【高圧・特別高圧】「系統用蓄電池の契約申込み時の保証金の増額」「系統用蓄電池の工事費負担金の分割払いの厳格化」について」
本記事は情報提供を目的としており、投資成果を保証するものではありません。最終的な判断は、個別資料と専門家への相談を踏まえて行ってください。
